零排放项目为什么要先做连续中试:中试规模、运行周期与放大系数
发布时间:2026-10-21 09:25:52   浏览:33次

零排放项目动辄上千万投资,处理的水质却常常是「只测过三次」的水平。我们一直坚持一个原则:大项目先跑连续中试。中试不是走形式,是拿真实水质把结垢、起泡、腐蚀、盐质这些纸上算不出来的东西提前暴露出来。本文讲中试怎么设计才算数。

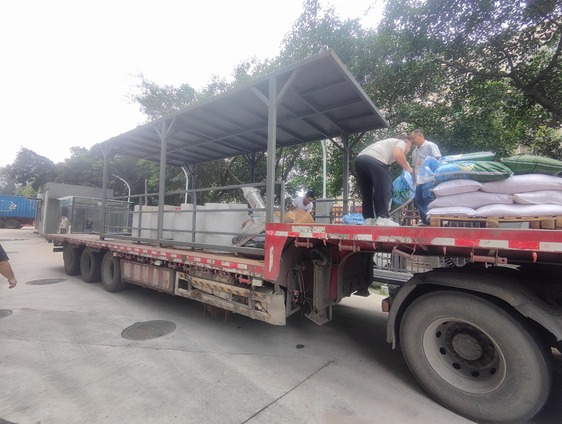

零排放项目连续中试装置与蒸发结晶小试现场布置

中试规模:不是越大越好,但要能连续

零排放中试的处理量一般取主系统的 1% 到 5%,也就是 0.2 到 1 吨每小时的区间最常见。太小的批次试验看不出连续运行的结垢趋势,太大的又失去了低成本试错的意义。

关键不是规模,是连续。我们见过不少拿烧杯和小蒸发釜做几天的「中试」,数据和现场差出一倍。真正的连续中试至少要跑 30 到 60 天,让浓缩倍数、母液杂质、结晶盐质都稳定下来再取样判定。

中试要验证的四件事

第一是结垢趋势。连续运行中换热面的清洗周期、污垢热阻的实际数值,只有跑起来才知道。某项目小试说两个月洗一次,中试跑下来两周就堵,主系统据此把换热面积余量从 10% 提到 20%。

第二是起泡和消泡。高COD废水在蒸发里起泡是常态,消泡剂加多少、加到哪个位置,中试能测出真实消耗量,这直接关系到主系统的药剂成本和操作稳定性。

第三是盐质和母液。中试结晶出来的盐做全成分分析,判断是工业盐还是杂盐、是一般固废还是危废,以及母液外排比例。这一项直接决定末端处置成本和合规性,不能靠文献值估算。

第四是材质腐蚀。中试挂片实测腐蚀速率,比选材手册的区间值可靠得多。某些工况手册说 316L 可用,实测年腐蚀 0.3 毫米以上,主系统当即改 2205。

放大系数:中试到主系统的桥

中试数据到主系统要乘放大系数。换热面积一般乘 1.15 到 1.25,考虑中试设备和主系统在流速、布膜均匀性上的差异;药剂消耗乘 1.1 到 1.2,留足操作弹性。我们不推荐拿中试最优值直接当主系统设计值,现场波动会吃掉这部分余量。

放大系数不是拍脑袋。流速低于 1.5 米每秒的管程,结垢风险陡增,主系统要把流速设计在 1.8 到 2.5 米每秒;这个下限就是中试结合理论推出来的,不是经验值。

中试的钱该谁出,怎么省

中试周期一到两个月,设备加人工加药剂,费用几十万到上百万。我们建议写进合同,作为设计依据的一部分,而不是业主额外买单——毕竟中试省下的主系统返工费远不止这个数。

省中试钱的结果是主系统投运后反复整改,一次大的工艺调整可能停半个月、损失数百万。这个账业内其实都算得清,缺的只是立项阶段的决心。分盐和母液处置的配套可以结合蒸发设备统筹。

中试装置的结构:橇装小系统最实用

中试装置一般做成小型撬装,预处理、膜浓缩、蒸发、结晶按主系统同工艺缩比,只是规模小。关键是各单元都要有,不能只做蒸发段——只做蒸发的中试看不出前段来水波动对后段的影响。

取样点要密。每个单元进出口都留取样口,浓缩液和母液按天取样做全分析,这样才能画出杂质富集曲线,主系统据此定母液外排比例。

中试最容易翻车的三个点

一是来水不均匀。中试取的水如果是车间瞬时样,和主系统连续混合水样差很远,结论会偏乐观,我们要求中试进水从调节池连续取,至少覆盖一个生产周期。

二是运行时间不够。跑两周就说结论的,结垢和盐质都还没稳定,放大后必翻车。三是数据不连续,靠人工偶尔记,中间几天的异常被漏掉。我们全程上在线记录,保证数据链完整,这份数据本身也是主系统验收的依据之一。

中试的另一个价值是被业主和监管部门看见。有些零排放项目环评和验收要求提供中试报告,提前跑好中试,后期报批和验收都顺,这不是额外的麻烦,是必经的合规动作。

中试报告的产出与用途

中试结束要出一份完整报告:水质全分析、连续运行数据曲线、结垢与清洗记录、结晶盐质报告、材质腐蚀结论、放大系数建议。这份报告既是主系统设计的依据,也是和业主、监管部门沟通的共同语言。

我们建议中试报告明确写清「不保证」的边界:比如来水波动超出中试范围时结论如何修正,避免把中试最优值当成现场保证值,后期考核时才不会扯皮。

问:零排放中试要做多大?

取主系统的 1% 到 5%,0.2 到 1 吨每小时最常见,关键不是规模而是连续运行 30 到 60 天。

问:中试主要验证什么?

四件事:结垢趋势与清洗周期、起泡与消泡剂消耗、结晶盐质与母液外排比例、材质腐蚀速率,都是纸上算不出来的。

问:中试数据怎么放大到主系统?

换热面积乘 1.15 到 1.25,药剂乘 1.1 到 1.2,管程流速设计在 1.8 到 2.5 米每秒,不拿中试最优值直接当设计值。

问:中试费用该谁承担?

建议写进合同作为设计依据,不是业主额外买单,中试省下的主系统返工费远不止中试本身。

问:不做中试会怎样?

主系统投运后反复整改,一次大的工艺调整可能停半个月、损失数百万,结垢和盐质问题往往在运行后才暴露。

结语

蒸发方案不能对着模板套,得对着水质报告和当地能源价格一项项算。把处理量、TDS、COD、pH、主要阴阳离子、进料温度、目标浓缩倍数,连同电价和蒸汽价格一起发过来,工程师先做一轮测算再谈配置。联系电话:13631765076(微信同号)。

广东百惠浦环保节能长期做工业高盐废水MVR蒸发器与多效蒸发器系统的设计制造,化工、冶金、矿业、制药、电力这些行业都做过项目,从工艺设计、设备制造到安装调试可以一条龙做下来。

零排放立项阶段建议先排中试,实际项目参数整理在成功案例里。

设备配置与布置详见蒸发设备栏目,末端结晶与母液处置可以结合ZLD零排放统筹,实际项目参数整理在成功案例里。

版权所有 © 2023 一体化纯水处理设备,纯水处理设备,工业纯水处理等设备及解决方案厂家广东百惠浦环保节能发展有限公司 | 备案号: 粤ICP备14061880号 | 技术支持:东莞网站建设
