零排放项目的分步实施路径与阶段交付:从清污分流到结晶分盐的四步拆解
发布时间:2026-10-19 08:56:38   浏览:36次

零排放项目最容易犯的错,是一上来就谈全流程,业主被一整套工艺吓退,或者被一整套报价压垮。成熟的做法是分步实施:先把水量减下来,再把盐分出来,最后才碰末端。每一步都有独立的验收节点,风险拆开,钱也拆开。

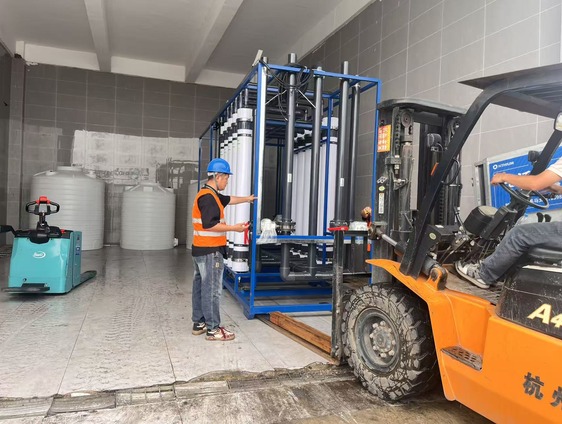

零排放项目分步实施车间布局与分盐结晶系统安装现场

阶段一:清污分流与预处理

第一步不是上设备,是改管网。高盐浓水和低盐清水彻底分流,除油、除硬、除硅各就各位。这一步投资占比通常 15%-25%,但决定了后面所有设备的寿命。

验收节点也清楚:进水油 <20 mg/L、钙镁 <50 mg/L、悬浮物 <50 mg/L,连续稳定 30 天。达不到就不要进下一阶段,硬上的结果是膜和蒸发一起遭殃。

阶段二:膜浓缩减量

反渗透或者特种膜把大部分水量先减掉,进水总溶解固体从几万推到 6-10 万 mg/L,进蒸发的量能砍掉 40%-60%。这一段吨水能耗最低,是零排放里性价比最高的一环。

膜选型按水质分级:普通苦咸水用抗污染反渗透,进水堵塞倾向高的上碟管式膜(DTRO),要更高浓缩倍数才上电渗析(ED)。膜的浓缩上限和切换浓度直接决定蒸发的负荷,这一段的选型比蒸发本身更影响吨水成本。膜的清洗频次也要提前摸底。抗污染膜设计通量按 15-20 升每平方米每小时,实际看进水污染指数,指数高的场合通量要往下调,不然三个月就得酸洗一次,膜寿命直接腰斩。清洗药剂的供应渠道也要提前定,进口清洗剂交货期 2-3 个月,国产的 1-2 周到货,价格差三成,效果差距没价格差距大。这一步省事,运行期就要花时间补。规格书附件里放一份完整的测点清单和报警联锁表,评标时一眼就能看出厂家有没有做过同类项目。

膜选型按水质分级:普通苦咸水用抗污染反渗透,进水堵塞倾向高的上碟管式膜,要更高浓缩倍数才上电渗析。膜的浓缩上限和切换浓度直接决定蒸发的负荷,这一段的选型比蒸发本身更影响吨水成本。

节点指标:膜系统回收率 60%-75%、产水电导达标、浓水总量与设计偏差 ±10%。膜浓缩的边界和切换浓度在新闻动态的技术文章里讨论过,RO 之后上 DTRO 或者 ED 是常见接力。

阶段三:蒸发浓缩

膜出来的浓水进蒸发,从 6-10 万 mg/L 推到 15-30 万 mg/L,接近饱和。这一段是零排放的能耗中心,选型上 MVR 优先,有廉价蒸汽的多效也行。

节点指标:蒸发量达标、吨水能耗在保证值 ±5% 以内、冷凝水达标回用。这一阶段要锁定 72 小时性能考核,水质以考核期间平均值为准,不是单次取样。

阶段四:结晶分盐与杂盐处置

末端出盐是零排放的最后一公里。分盐做得好,氯化钠、硫酸钠分开收,出路宽;分不好,全混成杂盐,只能委外。这一步要和业主把盐的接收方提前找好,别等盐堆起来再找出路。

节点指标:工业盐主含量 98% 以上、杂盐率控制在预期区间、处置台账和转移联单齐备。相关盐质判定和洗涤提纯的方法,本站ZLD零排放专题里有系统文章。

分步实施的账怎么算

分步的核心好处是现金流和风险。一个全流程零排放项目工期 12-18 个月,分四步交付,每一步 3-5 个月,业主边运行边看效果,发现问题能在下一阶段改方案。

我们不建议为了省钱砍掉阶段一直接上膜——预处理省下的钱,会在膜更换和蒸发清洗里加倍还回去。这个坑见过不止一次。

分步实施的另一个好处是政策风险可控。环保督查的标准在收紧,先做到 60% 减量比停着等全流程方案更主动。业主向上面汇报也有台阶:每个阶段都有可量化的减排数据,比一张路线图好交代。

实际操作中,阶段一切分最常见争议是清水和污水的界线划在哪。我们的建议是按「有没有回收价值」划,而不是按浓度划:蒸汽冷凝水、循环水排污水这些能回用的单独收集,剩下的才进处理系统,量能少三成。

阶段三的能耗保证值要写细。吨水能耗除了总量,还要分压缩机电耗、循环泵电耗、伴热和辅助蒸汽四项,分开列才能定位后期超支的原因。只写一个总吨水能耗的合同,考核时说不清是谁的问题。第四阶段的盐质检测费用也要提前约定由谁承担,第三方检测一次几千元,次数多了也是钱,写进合同能省掉后期一半的扯皮。

问:零排放一定要一次性做全吗?

不必。分四步交付,每步 3-5 个月,业主边运行边验证,风险小得多。前期只做预处理和膜浓缩也能显著减量。

问:膜浓缩能替代蒸发吗?

不能完全替代。膜浓缩上限 6-10 万 mg/L,末端还得靠蒸发和结晶。但膜能砍掉 40%-60% 的蒸发量,性价比很高。

问:分步实施怎么签合同?

按阶段签,每阶段有独立验收节点和付款比例。性能考核放第三阶段末,72 小时连续运行锁定水质。

问:杂盐没人要怎么办?

提前找接收方。有下游接的做分盐资源化,没有的按一般固废或危废委外,处置费要提前算进吨水成本。

问:分步实施周期大概多长?

全流程 12-18 个月常见,分四步每步 3-5 个月。边运行边建设的前提是阶段一切底,不然后面全乱。

结语

蒸发方案不能对着模板套,得对着水质报告和当地能源价格一项项算。把处理量、TDS、COD、pH、主要阴阳离子、进料温度、目标浓缩倍数,连同电价和蒸汽价格一起发过来,工程师先做一轮测算再谈配置。联系电话:13631765076(微信同号)。

广东百惠浦环保节能长期做工业高盐废水MVR蒸发器与多效蒸发器系统的设计制造,化工、石化、矿业、制药、冶金这些行业都做过项目,从工艺设计、设备制造到安装调试可以一条龙做下来。

零排放项目建议先做水质全流程衡算再定阶段切分,实际项目参数整理在成功案例里。

设备配置与布置详见蒸发设备栏目,末端结晶与母液处置可以结合ZLD零排放统筹,实际项目参数整理在成功案例里。

版权所有 © 2023 一体化纯水处理设备,纯水处理设备,工业纯水处理等设备及解决方案厂家广东百惠浦环保节能发展有限公司 | 备案号: 粤ICP备14061880号 | 技术支持:东莞网站建设
